• fr
  • en
  • es
  • Fr
x
Logo
  • En bref
    • Profil
      • Chiffres clés
      • Gouvernance et éthique
      • Certifications
    • Ancrage
      • International
      • France
    • Parcours
  • Métiers
    • Réseaux
      • Eau
      • Energie
    • Infrastructures
      • Génie civil
      • Travaux souterrains
  • Offres & Solutions
    • Pour les collectivités territoriales
    • Pour les industriels
    • Pour les grandes infrastructures
  • La RSE, une conviction
  • Innovation
  • Références
  • Carrières
    • Fiers d’être pro à la SADE
    • Candidatures
  • Actualités
    • Projets en cours
    • Médias et agenda
  • Contact
  • Fr
recherche
  • Fr

Projets en cours

Retour à tous les projets

Construction de la station d’eau potable de Bouaké

août 25, 2021

Focus sur la livraison des premiers équipements

Le contrat offshore et son phasage

Ce contrat de construction de la station de traitement d’eau potable de la ville de Bouaké est scindé en 2 parties étroitement liées :

  • un contrat de conception / ingénierie effectué pour la phase PRO par OTV et pour la phase EXE par SIng Paris ;
  • un contrat d’achats d’équipements porté par SIng SRL à Bucarest.

Les équipes du bureau d’études définissent et dimensionnent l’ensemble des équipements à installer et les modélisent en BIM dans la maquette 3D générale du site. Puis, les collaboratrices de la cellule achats / logistique lancent les consultations et analysent les offres avant négociation et signature des contrats avec les fournisseurs. Elles s’assurent ensuite via le contrat avec le transitaire que le transport de l’usine jusqu’à l’entrepôt, l’emballage maritime adapté à chaque équipement et la mise en container des marchandises se déroulent au mieux. Elles effectuent enfin l’ensemble des démarches d’exportation permettant le chargement sur le bateau au Havre.

Le relais est ensuite passé à l’équipe de SADE Côte d’Ivoire en charge du contrat ONSHORE du projet. Ils commencent par gérer le transport en bateau  du Havre jusqu’à Abidjan. Ils s’assurent  que le dédouanement (effectué par PFO) se déroule sans accroc puis organisent le transport en camion jusqu’au site du chantier. Enfin, ils assurent la pose puis la mise en service de l’ensemble des équipements.

Un contrat d’achat spécifique

Sa spécificité repose sur :

  • le très grand nombre d’équipements différents à fournir avec la  rédaction de 123 spécifications : 24 de robinetterie, 65 d’équipements électromécaniques,  8 de tuyauterie / serrurerie, 18 d’instrumentations et 8 d’électricité.
  • la grande variété des contrats signés avec des montants compris entre 2 500 € et 850 000 €.

Ce contrat est impacté par le contexte pandémique mondial. Les délais de fabrication ont été significativement allongés. Les fournisseurs ont des difficultés à assurer les dates de livraison contractuelles ou à donner des informations fiables sur une date effective. Les grosses pompes du chantier, fournies par KSB, mettent ainsi 8 mois à être mises à disposition. Les délais de livraison des tuyauteries préfabriquées ⌀ 1 000 PN 25 ont été allongés de plus de 6 semaines du fait de la pénurie de brides de ce type. Enfin, la fluidité du trafic maritime a été très ébranlée : le manque de disponibilité de containers spéciaux type High Cube ou Open Top ralentit en effet les possibilités de chargement sur les bateaux à réception du matériel à l’entrepôt du transitaire.

Le parcours des silos à chaux

Pour rendre plus concrète cette description, attachons-nous au parcours des 2 silos à chaux du projet : de leur première modélisation sur maquette 3D en juin 2020 à leur pose sur site en août 2021.

  1. Vue 3D du bâtiment réactif sur la maquette

  2. Août 2020 : rédaction de la spécification

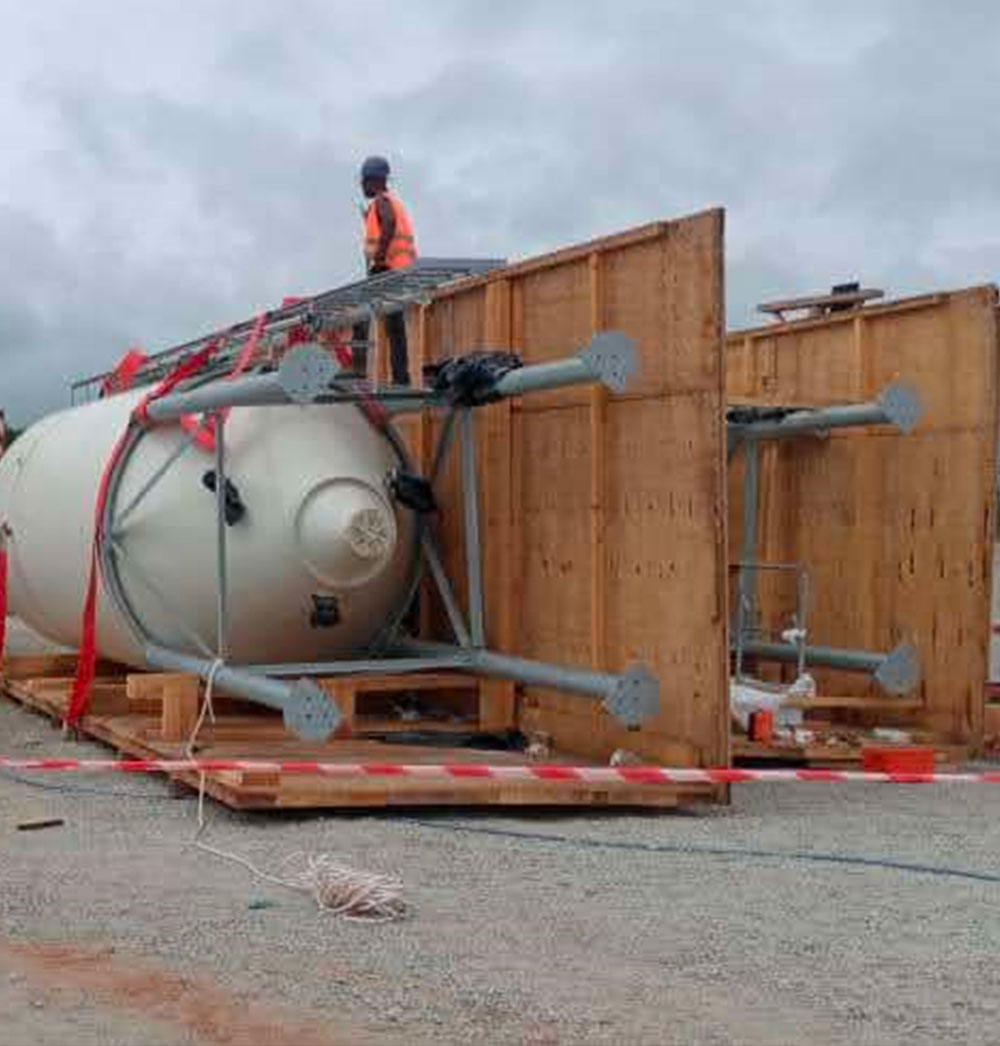

  3. Janvier 2021 : signature du contrat d’achat, validation des plans, bon pour fabrication (4 mois de fabrication)

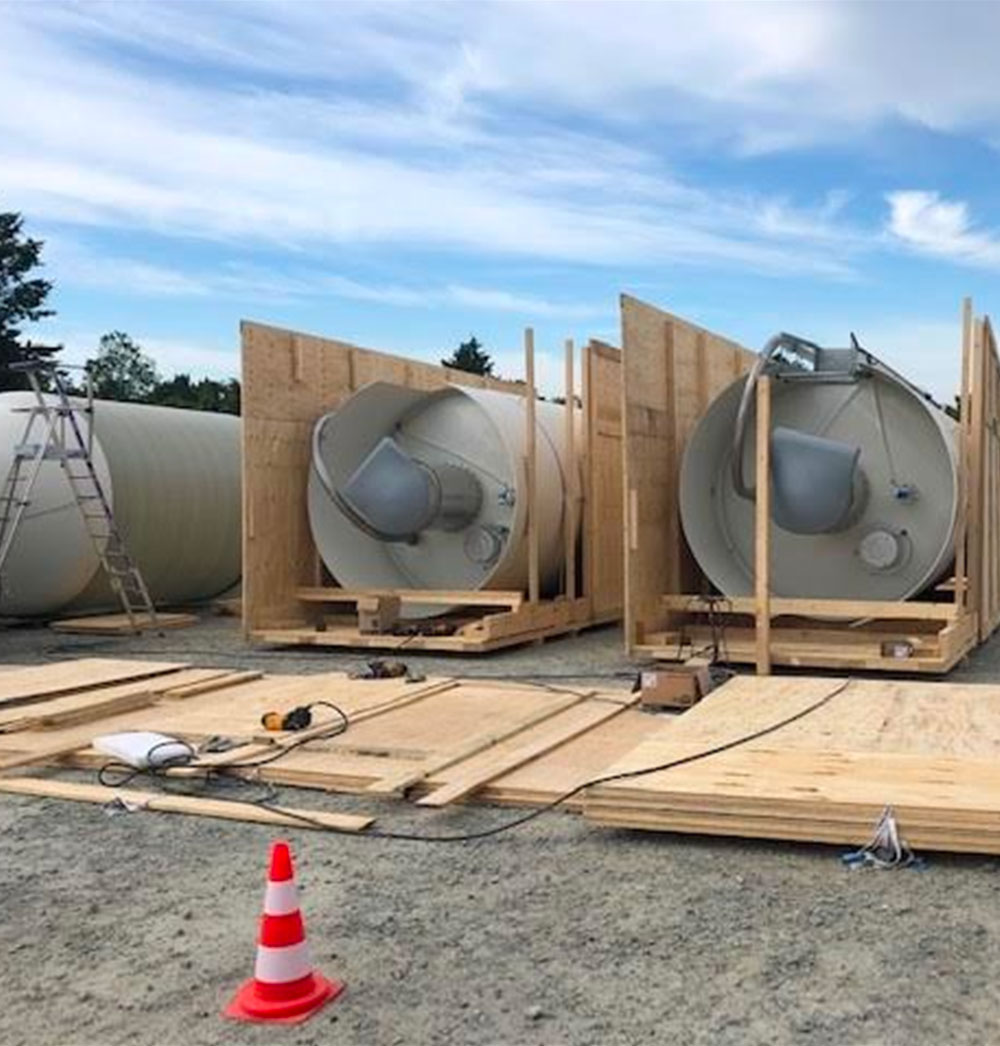

  4. Fin mai 2021 : sortie d’usine.
  5. Mi-juin 2021 : emballage maritime dans 2 caisses bois (10,5 m x 3,7 m x 3 m) de 4,8 tonnes pièce, traitées NIMP15

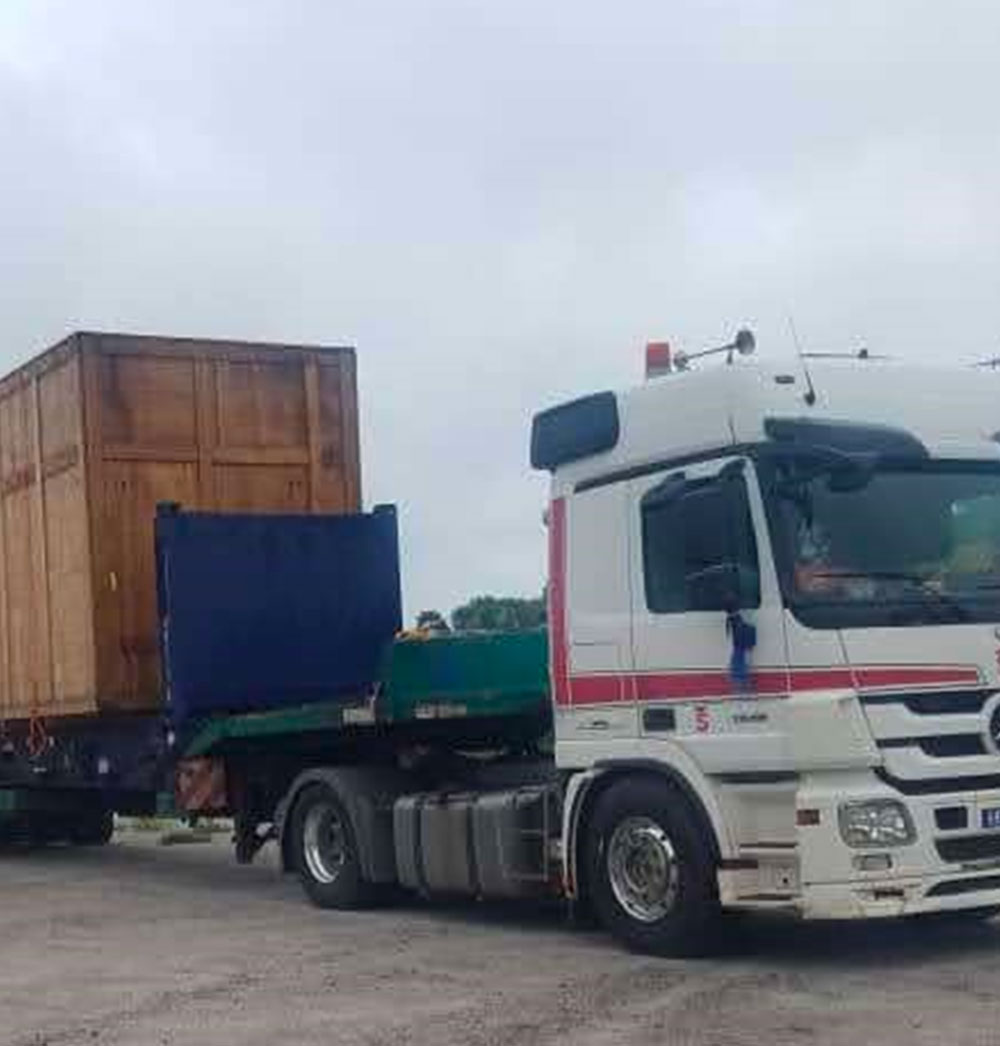

  6. Chargement sur container de type flat rack du fait des dimensions hors normes. Transport au Havre. 12 juillet 2021 : chargement sur le bateau Seaspan Loncomilla

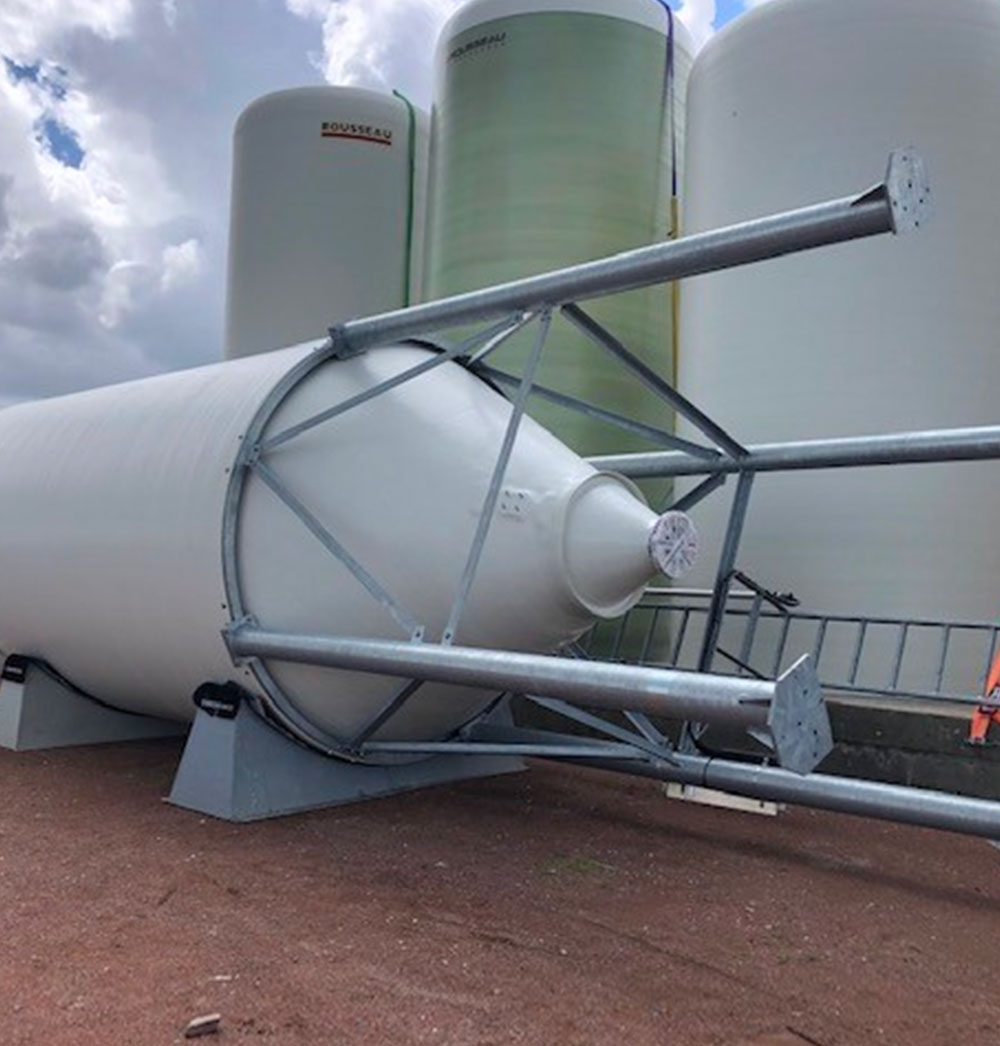

  7. 31 juillet 2021 : arrivée à Abidjan. 9 août 2021 : dédouanement et arrivée sur le site de Bouaké.
  8. 13 août 2021 : édification des 2 silos conjointement par les équipes de SADE Côte d’Ivoire pour l’installation / fixation / réglage et PFO pour le levage

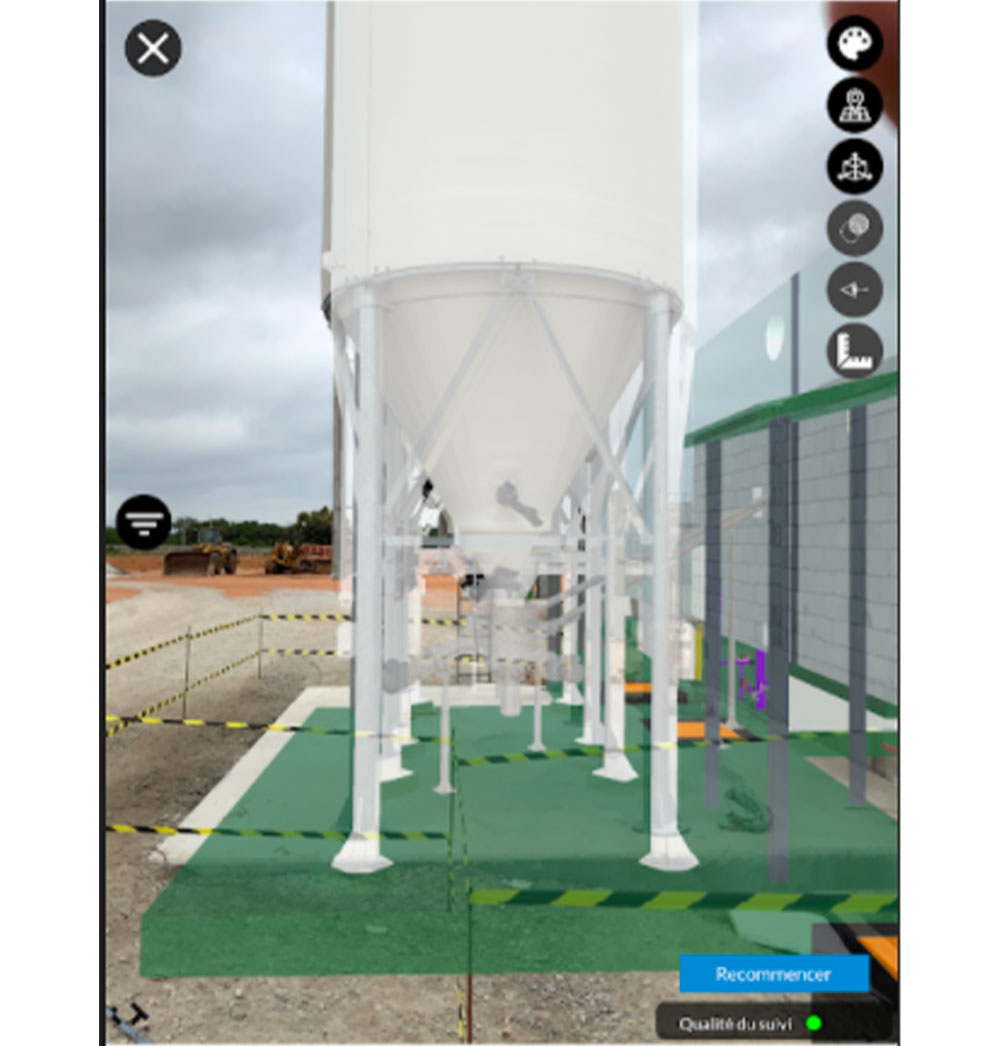

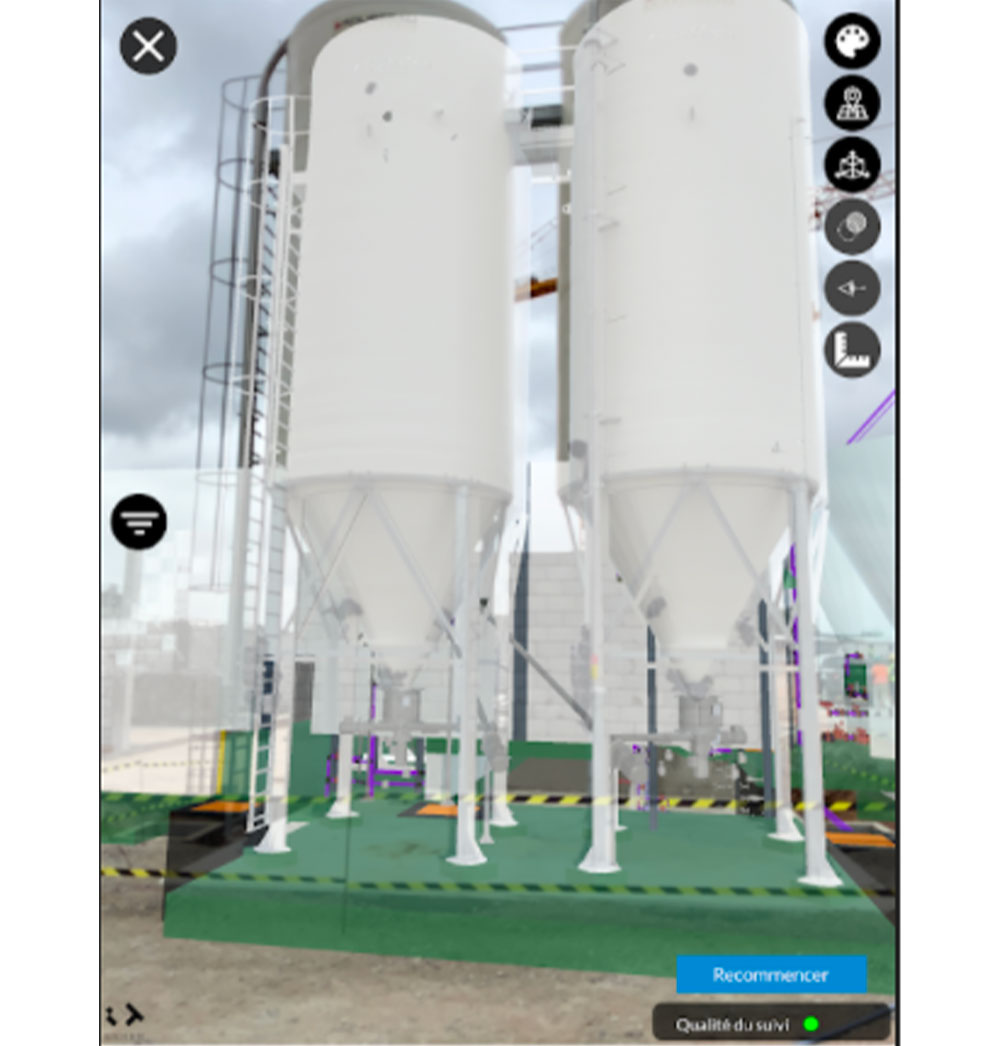

  9. Vérification de la bonne implantation des silos sur site au moyen de la tablette permettant d’afficher le silo en Réalité Augmentée (RA)
Vue 3D du bâtiment réactif sur la maquette

Un projet dont la réussite repose, une nouvelle fois, sur une collaboration de qualité entre 3 entités SADE, travaillant conjointement et de manière complémentaire !

Tags : Côte d'Ivoire

CONTACT

Un projet en perspective, un chantier en cours, des travaux à réaliser en urgence, une préoccupation technique, une demande d’accompagnement, un besoin de conseil, une demande d’information ou encore une suggestion d’amélioration… Cliquez ici et nous serons rapidement à votre écoute !

NOUS SUIVRE

23-25 av. du Docteur Lannelongue
75014 Paris

  • EN BREF
    • Profil
    • Ancrage
    • Parcours
  • MÉTIERS
    • Réseaux
    • Infrastructures
  • OFFRES & SOLUTIONS
    • Collectivités territoriales
    • Industriels
    • Grandes infrastructures
  • RÉFÉRENCES
  • RSE
  • CARRIÈRES
  • ACTUALITÉS
  • CONTACT

Mentions légales Ι Code de conduite anti-corruption Ι Index égalité professionnelle Femmes Hommes Ι Protection des données personnelles Ι Charte fournisseurs © 2021 Tous droits réservés
